Ab nu geht das los - die Bagger buddeln, der Maurer mauert, der Manager managed und der Zitronenfalter faltet Zitro....?????
Action auf dem Gelände - knappe 3 Monate nach unserem geplanten Einzugstermin (mein nachgemessener IQ liegt unter dem einer Brotdose, man war ich naiv.).
01.12.2005, Donnerstag
Treffen zur ersten Baubesprechung in Fronhausen.
Telefonisch wurde mit Herr Pforr ein Termin für heute 10:00 Uhr incl. Bodenplattenersteller vereinbart. Herr Pforr kann diesen Termin nicht halten. Der Hammer: Er ruft mich eine Stunde vorher an und verschiebt den Termin um eine halbe Stunde (und ist dann auch wirklich da). Geht doch.
Da ich doch ein paar Minuten zu früh da bin, gehe ich mit Herrn Lückhof (GF der Fa. Lückhof Baudienstleistungen GmbH) einige Punkte durch, die nicht im Vertrag mit biodomo enthalten sind.
Regenrinnen, Anschluß an den Kanal und Aufschüttung des Weges zum Carport - hätten Sie bitte € 8500,- (muß ich mich auf Klo halt wieder anstrengen, damit güldene Dukaten rauskommen - langsam ist die Kohle für Budgetüberschreitungen zu Ende).
Herr Pforr teilt mir mit, das die Bodenplatte frühestens nächste Woche verlegt werden kann, der Vermesser kann vorher nicht.
Der Carport wird wandseitig (Technikraum) nicht auf eigenen Stützen stehen, sondern mit Wandschuhen an der Wand montiert und Deckenmäßig bis unter die Traufe des Anbaus gezogen. Die Stützen werden weiß grundiert werden. Sollte ich den Carport irgenwann ein Mal dichtmachen (Garage?) wollen, muß ich unter dem Dach isolieren oder dem Pils Obdach gewähren.
biodomo soll für die Toiletten eigene Leitungen legen, damit evtl. später Wasser aus einer Zisterne genutzt werden kann.
Der Aufbau des Hauses muß nach Planung biodomo spätestens in der KW50 begonnen werden (das Haus muß aus ihren Produktionsstätten raus) - hört sich gut - nur der rechte Glaube fehlt.
Frau Schneider-Köhler verspricht mir, das die Fertigstellungsversicherung spätestens nach der Fertigstellung des Rohbaus vorliegen wird (vorher würde es laut Versicherung keinen Sinn machen, da es Eigengewerke der biodomo sind, die erst nach Aufbau bezahlt würden). Wir einigen uns darauf, dass ich den Rohbau nicht bezahle, bevor die Versicherung vorliegt (immerhin 44% des gesamten Hauspreises).
Zurück auf Arbeit: Nachmittags so gegen 16:00 Uhr kommt ein Mail von Frau Aßmann, Kreisverwaltung Marburg-Biedenkopf: Der Antrag von Herrn Bremer zur Änderung der Baulast ist eingegangen: GEIL!!!!!!!!!!!!!!!!!!!!!!!!!!!
|
An alle, die irgenwann ein Mal bauen wollen: Achtet darauf, daß im Vertrag steht, das sämtliche Anschlußkosten (Regenrinnen, Kanal, Schachtarbeiten etc.) im Preis enthalten sind: das werden locker € 3.000,- bis € 5.000,- (ohne Erschließungskosten der Versorger). |
02.12.2005, Freitag
Heute laufen einige Emails und Faxe zwischen Herrn Lückhof und mir Hin und Her (Preisfindungsschnuppern).
Nach Feierabend fahr ich noch Mal auf den Bau (auf der Arbeit ist die Frage: 'Na ist die Bodenplatte schon gelegt' mittlerweile eine gängige Methode um mir die Laune zu versauen oder dafür zu sorgen, dass ich den Mund halte - andere Leute haben Feinde: die brauche ich nicht =>
ich habe Kollegen).

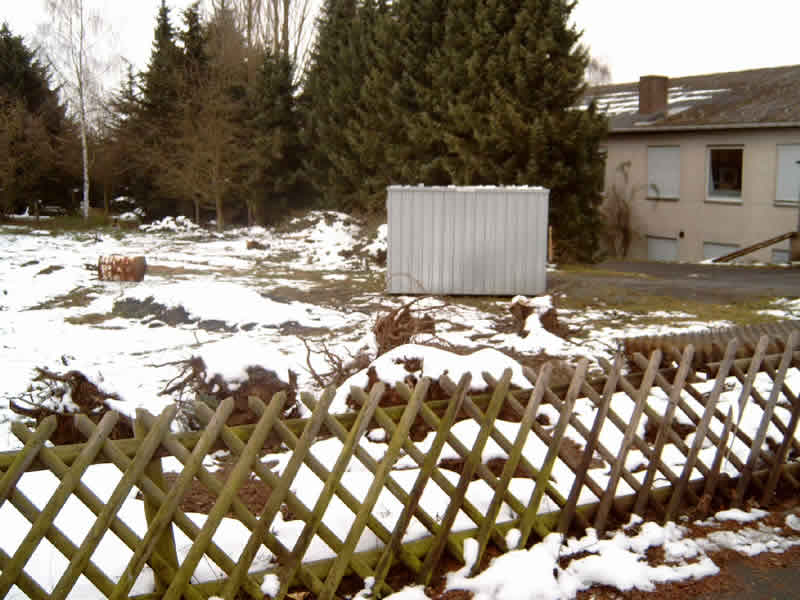

Bilder der ersten Besprechungen incl. des abgeschlossen Aushubs
07.12.2005, Mittwoch
Die Mail- und Telefonaktivitäten zwischen mir und Herrn Lückhof hatten sich intensiviert, heute haben wir uns auf Leistungen und Preis im Außenbereich geeinigt.
Die Fundamente sind inzwischen 'gegossen?' - die Verrohrung wird eingebracht.
Die Planung von Herrn Lückhof sieht vor, am Freitag oder Samstag die Bodenplatte zu 'gießen?'. Allerdings muß dann wohl noch eine Plane auf die Bodenplatte verschweißt werden, damit später keine Feuchtigkeit in die Wände steigen kann. Hierfür benötigt er ein paar regenfreie Stunden.
Sollte er die nicht bekommen, bin ich gespannt, was biodomo dann macht - laut den Aussagen von Herrn Pforr und Frau Schneider-Köhler muß unser Haus nächste Woche aus dem Produktionsgebäude - sie wollen mit den Wänden für ihr neue Produktionsstätten anfangen - kucken wir mal.
Folgend findet Ihr Bilder zum Fundamentaushub und -arbeiten am fertigen Fundament.
|
Wir hatten für den Kanalanschluß, den Schotterweg (spätere Pflasterung), Dachrinnengedöns, Strom und wat de halt allet in Haus brauchst, so € 10.600,- veranschlagt. Wir liegen jetzt, allerdings mit Zisterne bei ca. € 14.000,- (Ich muß mal wieder aufs Klo - Gold sche...). |
09./10.12.2005 Freitag / Samstag
Die Bodenplatte liegt. Am Montag heißt die Antwort auf die Frage: 'Was macht die Bodenplatte?'
Die Bilder vom 09. sind in der Dämmerung aufgenommen und taugen dementsprechend wenig.
Giessen und Rumliegen der Bodenplatte
12.12.2005, Montag
Wir haben uns einen Tag Auszeit gegönnt - sind Monis Schwester Steffi in München besuchen gefahren (dadurch, daß die Woche aber auch der eigentliche Hausbau beginnen soll, werden aus den 2,5 Tagen 1,25 Tage = > Aus der Pause wurde Reisestress pur. Trotzdem es war mal was anderes (bis zur Rückfahrt). Mehrere Telefonate bzgl. Terminplanungen und das die Anträge für Frisch- und Mischwasser nu aber ganz anders aufbereitet werden müssen - das wird so nichts bis Mittwoch (voraussichtlicher Aufstellungstermin).
PULS 180, Tempo 180 km/h, Partisanen - Dezibel 180
Man sind wir erholt!
13.12.2005, Dienstag
Auf der Baustelle noch einige Bilder geschossen (verkleben der Abdichtung auf der Bodenplatte - Aussehen des Grundstückes nach dem Verteilen der Erde - sieht doch ganz anders aus).
Unglaublich:
Ich habe heute auch bei Herrn Bremer nachgefragt, ob wir seinen Weg evtl. für den Kran bzw. die Liefer-Lkw nutzen können (superfrüh - ich weiß)? Ist aber kein Problem. Er teilt mir in dem Gespräch auch mit, dass das Grundstück hinter unserem, für welches das Wegerecht vorgesehen war, auch verkauft ist - laut eines Nebensatzes von ihm mit Wegerecht über oben beschriebenen Weg.
Nach dem ich wieder auf der Rückfahrt zur Arbeit bin, rufe ich mal bei Frau Assmann an: 'Na, wie is denn so die Lage - alle Unterlagen von Herrn Bremer da?'. Frau Assmann: 'Nö. Ich habe Herrn Bremer letzte Woche angeschrieben, welche Unterlagen er noch einreichen muß - dass kann für sie noch so ein bis drei Monate dauern.'
|
Die Baustelle 'Wegerecht' ist doch noch nicht abgeschlossen - aber mein Angstpegel ist erschreckend niedrig. Irgendwann stumpft man ab - der Zustand der ständigen Hysterie kostet einfach zu viel Kraft. |
14.12.2005, Mittwoch
|
Die Bodenplatte ist abgenommen. Der Aufbau läuft. Heute wurde mehr oder weniger das gesamte Erdgeschoß aufgebaut. Es fehlt eigentlich nur die Küchen- und Anbaudecke - zwei Balken waren zu kurz. Die Balken werden mit der nächsten Rohmaterialanlieferung (morgen) mitgeschickt. Abends habe ich noch ein bißchen auf dem Bau (ja nu ist das wirklich einer) rumgehangen und Handlangerdienste beim Aufbau des Carports geleistet. Nach den frustrierenden Wochen der Inaktivität geht das nun wirklich rund - stark. biodomo nimmt nun die Vorbereitung der Anträge bzgl. Wasser/Abwasser/Strom etc. in die Hand. Ich habe eine Liste mit offenen Punkten übergeben - u.a. das ich endlich einen Terminplan haben möchte. Dieser soll mir heute oder morgen zugehen - mal sehen.
|
15.12.2005, Donnerstag
Der Gerüstbauer ist nicht auf der Baustelle erschienen (Versäumnis von Herrn Pforr- erklärbar durch akute private Probleme). Das fehlende Gerüst verlangsamte die Arbeiten am Bau. Die Leute von Menert Holz- und Planungstechnik (sie sind die eigentlichen Errichter des Hauses) bekommen das Dach hierdurch nicht mehr dicht. Dies ist ärgerlich, da für Morgen Sturmböen im Orkan - Kaliber angekündigt wurden - mit entsprechenden Regenschauern.
Die Leute von Lückhof haben den Großteil Erdwärmekollektoren ausgebracht. Hierdurch sieht das Grundstück wieder aus wie Sedan 14-18 (Schützengräben soweit man kucken kann).
16.12.2005, Freitag
Heute Nacht hat es gut geregnet / tagsüber hat es gut gewindet (hab ich mir sagen lassen): ich habe es nicht auf den Bau geschafft - Beim Verbiegen einer Kunden-Datenbank sind die seltsamsten Phänomene aufgetreten (Zeit ohne Ende verloren). Datenbankverbiegen ist doch nicht das Richtige - ich hätte Kanzler werden sollen / brauchst von Nix ne Ahnung - kannst Mist bauen bis sich keiner mehr den Arzt leisten kann - und dann Nix wie ab auf nen russischen Vorstandssessel. Ohne das einer sagt: 'Ey stop mal Alter, erst Mal fertig machen!!! /.
Von biodomo ist zwar noch kein Terminplan eingegangen aber die Frage, ob sie die vertraglich vorgeschriebenen Versicherungen einsehen können - können se.
Bilder gibts von heute keine nich und gerade nach dieser Regennacht, dem Sturmtag, dem nicht aufgebauten Gerüst usw. hätte ich verdammt gerne nachgesehen.
17.12.2005, Samstag
Heute morgen zum Bau gefahren ('Wie weit sind sie gekommen - hat der Bau beim Sturm was abbekommen etc.????). Cool das Dach ist dicht. Die Fenster und Türen (bis auf den Hauseingang) mit Folie abgedichtet. Wie nicht anders zu erwarten sind einige Pfützen im Haus zu erkennen - auch an den Innenwänden - dies verwundert mich (Laie?!). Das Obergeschoß kann ich nicht kontrollieren - mir fehlt eine Leiter mit den notwendigen Dimensionen. Ein / Zwei Stöße sind mir aufgefallen, die nicht abgeklebt sind - hier sind wohl Nachfragen notwendig. Hauptsache der Bau steht soweit.
Die Beflockung ist allerdings noch nicht vorgenommen worden.
20.12.2005, Dienstag
Gestern habe ich es beruflich bedingt nicht auf den Bau geschafft. Als ich heute hinkam war die Aufnahme für die Treppe montiert - so dass ich auch das OG inspizieren konnte. Wenn das Dach dicht ist, bekommt man einen ersten Eindruck von der späteren Größe der Räume. Die Räume scheinen auch deutlich getrocknet - es gibt eigentlich nur noch eine nasse Stelle.
Für Morgen früh ist ein Meeting veranschlagt. Frau Schneider-Köhler hat uns in einer Mail den weiteren Ablauf vorgeschlagen:
Morgen kommen die Dachpfannen, nächste Woche wird das Dach eingedeckt, die Wände beflockt, die Fertigstellungsversicherung übergeben und die Abnahme für den Rohbau durchgezogen - mal sehen.
Sie möchte uns morgen auch einen Vorschlag bzgl. des Fußbodens und der Fußbodenheizung unterbreiten - schauen mer mal.
Innenbilder mit Treppenaufnahme
21.12.2005, Mittwoch
Heute haben wir uns mit Frau Schneider-Köhler und Herrn Weber am Bau getroffen, um die weiteren Schritte zu besprechen. Die grobe Terminplanung kann nebenan eingesehen werden.
Als nächste Schritte stehen nächste Woche der Start der Dacheindeckung, die Beflockung und die Bemusterung an (jetzt ist langsam Dampf im Kessel).
Der Vorschlag, jetzt doch wieder Coterra, an Stelle eines handelsüblichen Estrichs einzusetzen, kommt wieder auf - war mal Thema in der Anfixphase.
Hierzu soll uns ein Angebot zugehen (Vorteile: geringere Vorlauftemperatur als bei Estrich - keine Trocknungszeit notwendig).
Herr Bremer hat das Grundstück nach hinten raus verkauft. Die Familie war heute mit der Architektin? zum Einmessen (Nivellieren?) da. Über die klärende Aussage, dass sie über den Nebenweg von Herrn Bremer fahren werden, ist zumindest faktisch klar, dass der Kelch (Baulast) an uns vorbei ist - die 'baurechtlichen Eintragungen' können ja wie mitgeteilt einige Zeit in Anspruch nehmen.
Terminplan:
KW52: Dachlattenmontage, Festlegung der Sanitär- und Elektroinstallationen, Beflockung der Wände und Bemusterung (dafür dass hier eigentlich Weihnachtsfrieden herrschen sollte, geht das ganz schön ab).
KW01: Start des Trockenbaus
KW02/03: Montage der Fenster und Türen, Montage bzw. Festlegung der Heizungsverteiler. Fortführung des Trockenbaus.
|
Laßt Euch in jedem Fall einen Fixen (Datum) Endtermin geben - keine Zeiträume; gerade im Winter können die Bauträger gar nicht allzu weit planen - aber die Rechnung mit Zeiträumen macht einen Irre. |
Weihnachten - Pause - zumindest in der Außendarstellung.
Treffen auf der Baustelle (10:30 Uhr) mit Herrn Pforr, Frau Schneider-Köhler, Herrn Weber, Herrn Köhler (zuständig für die Elektroinstallation) und Herrn Emmerich (Sanitärinstallationen - den Namen muß ich garantiert noch korrigieren). Herr Pforr stellt die Mängel? am Haus, wie die schwarzen Flecken an den Pfetten (Dreck durch ungenügende Abdeckung während des Autobahntransportes - nicht weiter kritisch - nur unschön) und schräge Pfetten selbst fest und informiert Menert bzgl. Bereinigungsaktivitäten.
Steckdosen, Antennen- und CAT-Anschlüße werden definiert. Wir werden anscheinend ganz gut von Herrn Köhler beraten.
Anschließend gehen wir den Sanitärbereich mit Herrn Emmerich durch (nicht wirklich - hier ist schon alles gesetzt). Er schlägt vor, im WC (OG) die Seiten für WC und Waschbecken zu tauschen, damit man nicht beim Eintreten auf den Lokus schaut - ist i.O.)
Bei der Besichtigung des Technikraumes, nach Hinweisen unsererseits, daß es bzgl. der Anschlüsse anders aussehen würde als auf den Plänen, wird Herr Pforr dazugeholt. Dieser stellt fest, dass bzgl. der Anschlüsse noch einiges getan werden muß - die Anschlüsse sind nicht an den vorgesehenen Stellen - darfür aber einige mehr).
Wir sind jetzt seit 2 Stunden auf dem Bau (- 2,5 °C). Die Partisanen fangen an zu quengeln - uns ist auch kalt - wir hauen ab und fahren zu Ronald dem Donald.
Nach der Burgerschlacht (es hat eigentlich nur einer gegessen - woher sollen meine knapp 200 Pfund wohl kommen?) fahren wir zur Bemusterung der Türen - telefonische Abstimmung mit Frau Schneider-Köhler).
Wir haben bzgl. der Türen keine Preise, Standards etc. abgemacht. Dementsprechend werden uns relativ günstige Türen und Handgriffe angeboten (nicht schlecht aber in der Auswahl stark eingeschränkt). Wir bekommen aber bzgl. der Bodenbeläge (Parkett bzw. Laminat eine super Kurzeinweisung - das dargelegte Angebot entpuppt sich später als echtes Schnäppchen).
Die ausgesuchten Türen und Handgriffe gibt es in Bildform erst im montierten Zustand (Fotoapparat vergessen).
Anschließend geht es mit Herrn Pforr und einem 'Unbekannten' zu 'Mühl' nach Hungen, um eine Bemusterung der Fliesen für die Bäder, das Gäste-WC und den Fliesen-Spiegel der Küche vorzunehmen.
Nach anfänglichen Wake-Up Preisen ('Sehen Sie hier den K2 - unser Preis ist höher') fanden wir eine Ecke mit echt nettem Preis-Leistungsverhältniss). Die Partisanen ticken ab - den ganzen Tag ruhig bleiben - wie bitte???????????????
Ich ziehe mich zurück und bringe die Blagen in die Spielecke - hab sowieso nichts zu melden (Herr Pforr ist von Frau Schneider-Köhler darüber informiert, dass ich inHouse nix - aber auch gar nix zu bestellen habe).
Zum Abschluß bekomme ich die Fliesen im Schnelldurchgang zum Abnicken gezeigt - sehen i.O. aus (wir liegen wahrscheinlich sogar im Preis).
Die Gespräche mit den zuständigen Betrieben waren o.k.. Auf Grund der Weihnachtszeit erhalte ich aber im Anschluß keien konkreten Aufstellungen und Preise - das ist Sch....
|
Zum Zeitpunkt der Besprechung waren die Subs noch nicht unter Vertrag und wußten somit auch nicht, was alles über biodomo abgedeckt wird und was nicht. Empfehlung: Nachhaken wo die Angebote bleiben? |
Da es die nächsten Tage mehr oder weniger durchschneit, traut sich kein Mann aufs Dach - die Dachpfannenlegung verschiebt sich.
Die Jungs mit der Beflockung wollen diese Woche aber angeblich noch anfangen.

28.12.2005, Mittwoch
Keine Wand ist endgültig fertig (Montagewände fehlen noch) - darum fahren wir nach Frankfurt zu Porta und bestellen erst Mal einen 50cm Unterschrank für die Küche - nach Bauplan (die Küchenreihe incl. Türfarben gibt es noch - gleiches Dekor nicht mehr - wir nehmen Stahlimmitat) und einen Glashängeschrank + komplett neue Griffe (die alten gibt es auch nicht mehr (Erle)) + Montage für zusammen € 1442,-. Wir sind froh als wir dort raus sind - die Partisanen fahren einen Angriff nach dem Anderen.
Sind wir klug?????
Ab jetzt werden wir keine Käufe bzw. Unterschriften mehr leisten, nur weil die Zwerge drängeln, sondern Angebote mitnehmen.
Mal schauen, wie wir hier wieder raus kommen.
|
Kauft nichts auf Maß, bevor Ihr das Maß nicht selbst nachmessen könnt - nicht aus den Bauplänen Maße als gottgegeben hinnehmen. Es handelt sich halt nur um Pläne - d.h. sie passen nicht. |
29.12.2005, Donnerstag
Wir fahren zu Obi - ja endlich zu Obi - nu geht das Bauen erst richtig los. Wir schauen uns ein paar Sanitäre Anlagen an und stellen fest - wenn wir wüßten, was uns in der Bemusterung erwartet, könnten wir auch was aussuchen. O.K. wir stellen die Sanitärbemusterung ein.
Wir suchen Alternativfliesen (taugen nichts) und kaufen darfür orange und beige Tapeten für die Küche. Wir haben beim Bezahlen nicht auf den Einzelpreis geachtet - da uns im Nachhinein der Preis zu hoch erscheint, wird kurz nachgerechnet - ja der Preis entspricht wohl nicht dem, den wir auf dem Schild gesehen hatten.
Die Gespräche mit Porta bzgl. Stornierung der Bestellung laufen.
Bei mir stellen sich wirklich sehr konkrete Überlegungen ein, das Bautagebuch nicht weiter zu schreiben oder zumindest übelst mit dem Lügen anzufangen: es wird echt zur Dokumentation unserer Blödheit und damit
peinlich.
30.12.2005, Freitag
Seit dem 27.12.05 rotieren wir um Bemusterungen und Bauhofbesichtigungen (ruhige Nacht - stille Nacht...).
Heute bringen wir die Tapeten zurück (und Obi zickt nicht mal). Wir haben einen anderen Preis für die Tapeten abgelesen als angeschlagen.
Gegenüber befindet sich das Sommerland (hier hätten wir die Schrankerweiterung für die Küche für deutlich weniger bekommen können).
Einen superstarken Kinderpark gibt es hier (leider können wir Kim (erst 2 Jahre alt) hier nicht parken.
Laut Frau Schneider-Köhler wurde gestern mit der Beflockung der Wände begonnen - super.
Alle anderen sind im Winterschlaft und unternehmen nichts.
Das Angebot der Fa. Knoll bzgl. Laminat und Korkboden ist da, mit einigen Optionen, die aber nicht in unser Budget passen. (Die Vergleiche in den Baumärkten haben gezeigt, dass der Preis i.O. ist).
31.12.2005, Samstag
Heute haben wir das Laminat für die Küche und die Flure im EG und OG bei Knoll bestellt.
|
Das Jahr ist um: Anfang des Jahres hätten wir uns sicherlich nicht träumen lassen, das wir jetzt eine Hütte haben (war zumindest keiner unserer guten Vorsätze). Mitte des Jahres war die Vorstellung so gegen Oktober / November einzuziehen. Ende des Jahres: Nächstes Jahr könnte klappen?!? |
Guten Rutsch und ein Frohes Neues Jahr!!!!!!!!!!!!!!
03.01.2006, Dienstag
Wir hatten heute die Rohbauabnahme - ob wirklich alles beflockt ist können wir nicht beurteilen - ob sonst alles i.O. ist können wir auch nur vermuten.
Bezüglich der Fertigstellungsversicherung und des Coterra - Bodens hat uns biodomo (Herr Pforr) ein Geschäft vorgeschlagen: Wir verzichten auf die Beibringung der Versicherung und erhalten dafür den Coterra - Fußboden.
Anschließend sind wir noch durch ein oder zwei Baumärkte bzw. Möbelhäuser geschoben (Bäume sind mittlerweile reichlich da - nur den Wald seh ich beim besten willen nicht mehr).
Es ist zwar nicht viel zu sehen von der Beflockung außer den zugeklebten Stellen, aber trotzdem, hier die
Eigentlich dürften wir die Sicherheit der Fertigstellungsversicherung nicht aus der Hand geben, dass eine Bank bzw. Versicherung für die Fertigstellung bürgt (obwohl wir nicht glauben das biodomo in absehbarer Zeit die Grätsche macht) - Coterra hat aber halt seine Vorteile (vor allem was die spätere Wärmeleitfähigkeit angeht). Beides geht mittlerweile aus Geldmangel nicht mehr wirklich.
05.01.2006, Donnerstag
Heute haben wir biodomo ein Gegenanbebot (bzgl. Coterra) unterbreitet, welches einen anteiligen Zahlungsaufschub beinhaltet. Sollte biodomo hierauf nicht eingehen können, werden wir wohl bei der Estrich - Variante bleiben - nicht das diese uns besser gefällt - aber mit der Versicherung fühlt man sich einfach ....
07.01.2006, Samstag
Mein Urlaub ist zu Ende. Wir haben hier nicht jede Aktivität in Bau- und Schnäppchenmärkten aufgelistet - aber so ein / zwei Wochen kannste da locker vertändeln. Wir haben sämtliche Tapeten besorgt, die Bemusterung der zu fliesenden Räume ist erfolgt. Für die Küche und die Flure haben wir Laminat für Industrienutzung (Klasse 32) bestellt. Für die Kinderzimmer ist Korkparkett bestellt.
Die Gänge durch die Schnäppchenmärkte haben doch einige Euros gespart.
Zum Abschluß des Urlaubs noch ein Mal einen vor den Kopf. Die Rechnung des Vermessers (Schnurgerüst) ist eingegangen: € 560,- (der war max. 2 Stunden da - netter Stundenlohn).
Gott sei Dank ist das eingesparte Geld (Schnäppchenmärkte) nicht weg, es hat halt nun nur ein anderer.
Hab natürlich erst Mal im Vertrag nachgesehen: '... Erstellung und Errichtung des Schnurgerüstes ohne Vermessung.' Geloost.
08.01.2006, Sonntag
Moni hat heute angefangen bei ebay Sanitäreinrichtungen zu ersteigern (bräuchten wir uns nicht drum kümmern - biodomo hat sie im Preis mit drin, wir können aber beistellen und bekommen dann eine festgelegte Summer heraus). Wir bekommen über ebay interessantere Sachen als über den 'Standard' und das zu ähnlichen Preisen.
11.01.2006, Mittwoch
Die Dachdecker der Fa. Platzen haben mit der Lattung des Daches begonnen. Bzgl. des Austausches der Fertigstellungsversicherung gegen Coterra und geänderte Zahlungsbedingungen haben Frau Schneider-Köhler und ich noch ein Mal ein längeres Telefonat gehabt. Ich habe Ihren Vorschlag (€ 15.000,- Abschlag auf Rohbau kann/will Sie nicht tragen) um verschobene Zahlungstermine erweitert. Sollten wir uns hier nicht einigen können, werden wir wohl auf Estrich gehen - auch i.O.
Folgend ein paar Bilder des in Beplankung befindlichen Hauses.
12.01.2006, Donnerstag
Der Vorschlag bzgl. Rechnungsterminen ist von Frau Schneider-Köhler akzeptiert worden (sie bestellt Coterra) - Einzelheiten hierzu können in Offene Punkte (im oberen Frame runterscrollen) eingesehen werden. Ich habe es heute leider nicht auf den Bau geschafft (konnten die Dachdecker trotz Eisregen letzte Nacht weiterarbeiten?)
13.01.2006, Freitag
Black Friday: Die Post kommt heute ein bißchen später (so gegen 16:00 Uhr). Ein Brief vom Landkreis Marburg - Biedenkopf: 'Wir haben eine Ortsbesichtigung gemacht - hey da wurde ja gebaut und sie haben vergessen die Zweitausfertigung der erforderlichen Bauvorlage?!? abzugeben => d.h. die 'baulichen Anlagen sind formell rechtswidrig'.
Zu erreichen ist auf den Ämtern um die Uhrzeit am Freitag natürlich keiner mehr. Mein Telefonat mit Herrn Pforr bringt Beruhigung, ruf ich Montag an, mal sehen was die wirklich wollen'.
Schaun mer Mal.
14.01.2006, Samstag
Im Dachgeschoß (Südseite) sind die beiden Fenster gesetzt. Das Dachfenster der Nordseite fehlt noch. Die Regenrinnen sind auch schon dran - super. Leider sind die Abläufe auf der falschen Seite des Hauses (zur Straße hin) vorgesehen. Ich plane z.Z. noch mit Zisterne - allerdings unterm Carport - der liegt aber Richtung Garten.
Das die Abläufe Richtung Garten kommen war auch mit dem Dachdecker abgesprochen worden. Ob Herr Pforr dabei war (beim Gespräch mit dem Dachdecker weiß ich nicht mehr). Bei dem Gespräch damals mit den Jungs von Menert (Neigung des Carports bzgl. Wasserführung) war er auf jeden Fall dabei.
Ich werde es ihm nachher per Mail mitteilen - mal sehen was sich da noch machen läßt - wäre sonst eine recht trockene Zisterne (Kohlenkeller).
16.01.2006, Montag
Das Dach wird weiterhin eingedeckt (nebenstehend ein paar Bilder in der Galerie).
Nachdem ich von Herrn Pforr nichts gehört habe bzgl. Landkreis, habe ich selbst angerufen '... ich hatte überlegt Ihnen einen Baustop zu verpassen - da ich aber davon ausgehe, daß Ihre Versäumnisse keine Absicht sind - haben Sie Gelegenheit die notwendigen Unterlagen nachzureichen.
Aus heiterem Himmel: Ich habe Morgen einen Termin mit dem Landreis Marburg bzgl. der fehlenden Unterlagen oder Nachweise.
Fortführung der Dacheindeckung
17.01.2006, Dienstag
Das heutige Gespräch beim 'Kreisbauamt' hat mir nähergebracht, daß ich nun aber ganz fix die fehlenden Unterlagen, vielmehr Bescheinigungen beibringen muß, sonst gibt es einen Baustop. Es fehlt jetzt vor allem noch der Berechtigungsnachweis vom Ing.-Büro Dalhues, dass sie Statiken in Hessen berechnen dürfen - dazu müssen sie in einer Liste für Hessen eingetragen sein - als NRW-Unternehmen wohl eher nicht. Dies will Herr Pforr mit Herrn Dalhues klären - morgen früh haben wir einen Termin am Haus, um die fehlenden Baustandsanzeigen nachzureichen (zu unterschreiben).
18.01.2006, Mittwoch
Beim Treffen heute Morgen mit biodomo sind wir die noch zu klärenden Punkte bzgl. des Kreisbauamtes durchgegangen. biodomo sieht die Sache deutlich entspannter als ich - sie haben natürlich auch öfter mit Bauämtern zu tun. Wenn ich doch einen längeren Baustop bekommen sollte: Kein Problem, die Mietkündigung ist zum 31.03. raus, die Zinsen laufen = > alles bestens.
Desweiteren haben wir aber auch noch die anderen Punkte der Offenen Punkte Liste durchgesprochen und geklärt.
Herr Pforr hat mir hierbei auch das Hauseingangsprospekt übergeben. Das habe ich Moni natürlich auch telefonisch durchgegeben - zu Hause wars dann weg - es scheint so, als hätte ich es irgendwo verschlampt (Herr Pforr schickt ein neues).
Die Dachdecker haben die letzten Tage, trotz Graupelschauer und Schneefall durchgearbeitet. Jetzt fehlen nur noch Kleinigkeiten, wie die Pfanne für die Satelittenschüsselaufnahme, ein paar Verblendungen und einigen (3?) Eckpfannen auf dem Anbau. Warum die noch nicht drauf sind erschließt sich mir nicht wirklich.
Witzig finde ich hierbei das die Firstpfannen nicht aufliegen.
Moni hat ein neues Sanitärobjekt ersteigert: die erste der benötigten zwei Duschen.
22.01.2006, Sonntag
Es wurde bereits mit dem Trockenbau angefangen (Leons Zimmer und Bad im OG). Bei der Menge an verbauten Material werden da sicher noch einige Lieferungen Dämmmaterial folgen.
Herr Pforr will morgen mit mir die Dacheindeckung abnehmen - es fehlen noch die 3 Ziegel im Anbau (s. Photos) und der Ziegel zur Aufnahme des Satelittenschüsselstange.
Morgen sollen auch die Fenster kommen - spannender noch: Morgen ist der Stichtag für den eventuellen Baustop.
Wir haben den 'Katalog' für die Haustüren wiedergefunden (vielmehr Moni) - ich hatte ihn wohl verschlampt.
23.01.2006, Montag

Heute wurde die Dacheindeckung abgenommen. Die 3 Ziegel und die Aufnahme für die Schüssel werden nachgeliefert.
Die Thematik mit dem Kreisbauamt ist laut Herrn Pforr auch vom Tisch.
Wir haben die Bezeichnung der gewünschten Tür an Herrn Pforr übergeben - er prüft den preislichen Rahmen.
Die Fenster sind geliefert worden während wir die Abnahme gemacht haben - Montage soll morgen erfolgen.
24.01.2006, Dienstag
Ich habe es nicht auf den Bau geschafft. Dafür haben wir ein neuerliches Schreiben vom Kreis bekommen - entweder wir füllen die Bauberichtsseiten aus oder wir bekommen doch einen Baustop. Erneute Gespräche zwischen Herrn Pforr und mir. Er kümmert sich drum.
Porta erinnert uns daran, dass wir die Anzahlung für die Küche noch nicht entrichtet haben. Wir wenden ein, dass wir den Vertrag gekündigt haben. Ups, dass kontrollieren wir noch mal.
Der Praktiker teilt uns mit, dass wir Laminat abholen können (echt billig - hoffentlich nicht zu billig), wenn wir noch ein kleine Unterschrif leisten würden.
Frau Schneider-Köhler fragt per Mail nach, warum wir die für den 20.01.2006 fällige Rate (Rohbau) noch nicht gezahlt hätten. Antwort: Weil wir noch keine Rechnung haben. (abends).
25.01.2006, Mittwoch
Die Fenster sind gesetzt und die Türen sind auch schon drin - die Eingangstür natürlich erst ein Mal nur mit OSB-Platten abgedichtet. Sieht echt gut aus.
